控制柜单台设备或结构单元调试原则

添加时间:2021/4/22 0:00:00 浏览次数:218

什么是控制柜?

制柜是按电气接线要求将开关设备、测量仪表、保护电器和辅助设备组装在封闭或半封闭金属柜中或屏幅上,其布置应满足电力系统正常运行的要求,便于检修,不危及人身及周围设备的安全。正常运行时可借助手动或自动开关接通或分断电路。故障或不正常运行时借助保护电器切断电路或报警。借测量仪表可显示运行中的各种参数,还可对某些电气参数进行调整,对偏离正常工作状态进行提示或发出信号。常用于各发、配、变电所中。

对于控制柜单台设备调试原则,我们列出以下的步骤:

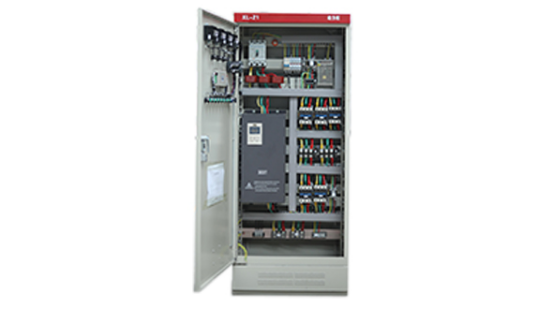

控制柜开门图

由于唯有设备成站构机元的不同,共电气控制线路的工作任务各不相同,所以调该过程制顺序不一定相同,但主要顺序基本是一致的。

(1)先查线(检测),后操作(加电):通电前先检查线路。

(2)先保护,后操作:先做保护部分整定,后调试操作部分。

(3)先单元(局部),后整体(总体):先调试单元部分,后调试整体部分。

(4)先外围,后核心:先训试控制回路(外围),再调试主回路(核心)。

(5)先静态,后动态:先调试静态工作点,后调试动态响应。

(6)先模拟,后真实:先带电阻性模拟负载试验,后带真实负载试验。

(7)先开环,后闭环:系统调试时先做开环调试,后做闭环调试。

(8)先内环,后外环:双闭环系统调试时先做内环调试,后做外环调试。

(9)先低压,后高压:整个系统投入时,先送低压电调试,然后再投入高压电调试。

(10)先空载,后带载:试运行时应先空载,然后带轻负载。

(11)先轻载,后重载:试运行时可以先带轻负载,后带重负载、过负载。

(12)先手动,后自动:试运行时先做手动操作试验,满意后再投入自动系统试验。

(13)先正常,后事故:试运行时先按正常情况下操作,然后按各种事故状态试验,以考核整个系统工作可靠性。

某些情况在经过认真准备后,也可以不按上述先后顺序进行调试。例如,可以不经过模拟试验而直接带真实负载,不过,应当谨慎而行。
